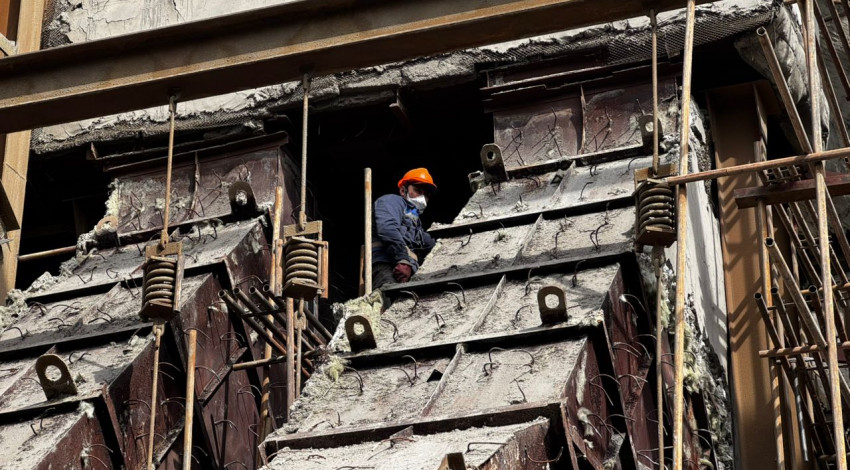

В целях успешного прохождения осенне-зимнего периода ОЗП 2025-2026 годов и для обеспечения надежности и бесперебойной подачи, тепло- и электроснабжения в город Бишкек на ТЭЦ проводятся плановые ремонтные работы, включающие в себя ремонт оборудования, зданий и сооружений Бишкек ТЭЦ.
Так, по состоянию на сегодняшний в работе 3 котлоагрегата, 2 турбоагрегата с поперечными связями.
В ремонте 8 котлоагрегатов, 3 турбоагрегата, блоки №3 и №4 и в резерве 4 котлоагрегата, а также 2 турбоагрегата.
Для обеспечения технической готовности котельного и турбинного оборудования к осенне-зимнему периоду 2025-2026 гг. по выполнению запланированных тепловых и электрических нагрузок, согласно графику ремонта основного оборудования котельного цеха 2025 года, запланирован средний ремонт котлоагрегатов № 22 и текущий ремонт котлоагрегата № 12,18,20,24. Завершение среднего ремонта котлоагрегата № 13 и текущего ремонта котлоагрегата № 10 переходящего с 2024 года.
По турбинным установкам в 2025 году предусмотрен вывод в капитальный ремонт турбоагрегатов № 7, текущий ремонт 4-х турбоагрегатов № 5,8,10,11 текущий ремонт энергетических блоков станции № 3 и № 4, завершение капитального ремонта турбоагрегатов №6,9, переходящего с 2024 года и ремонт теплофикационного оборудования.
