На ТЭЦ Бишкека в рамках подготовки к прохождению осенне-зимнего периода 2024/2025 годов проводится капитальный ремонт блоков №3 и №4.

Так, ремонтный персонал ТВЕА провел нарядно-допускную систему и приступил к работам. ⠀

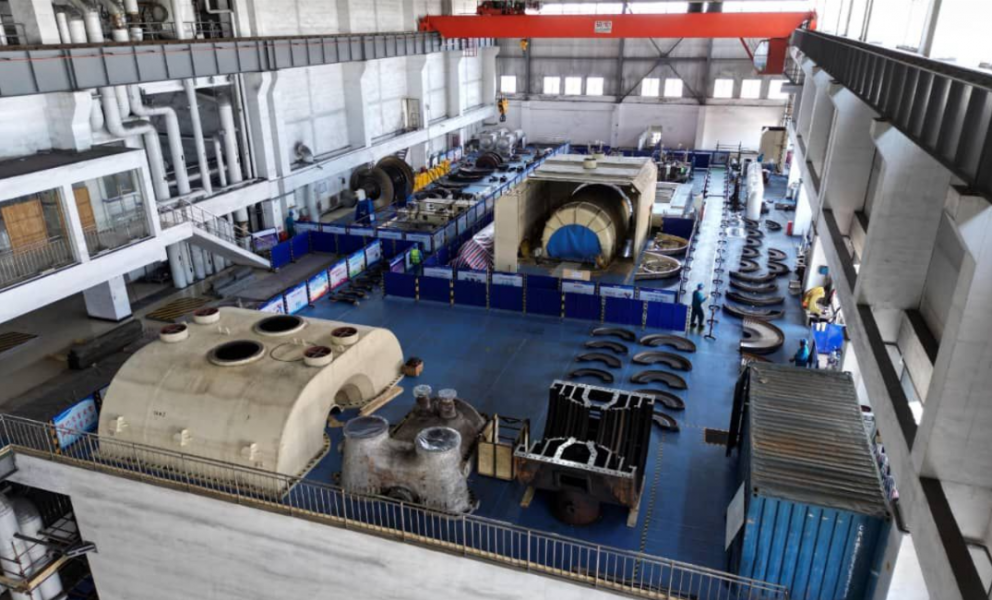

На сегодняшний день на блоке №3 полностью завершены разборочные работы и ведётся зачистка диафрагм и проточной части.

В целом по 3-му блоку выполнены следующие работы:

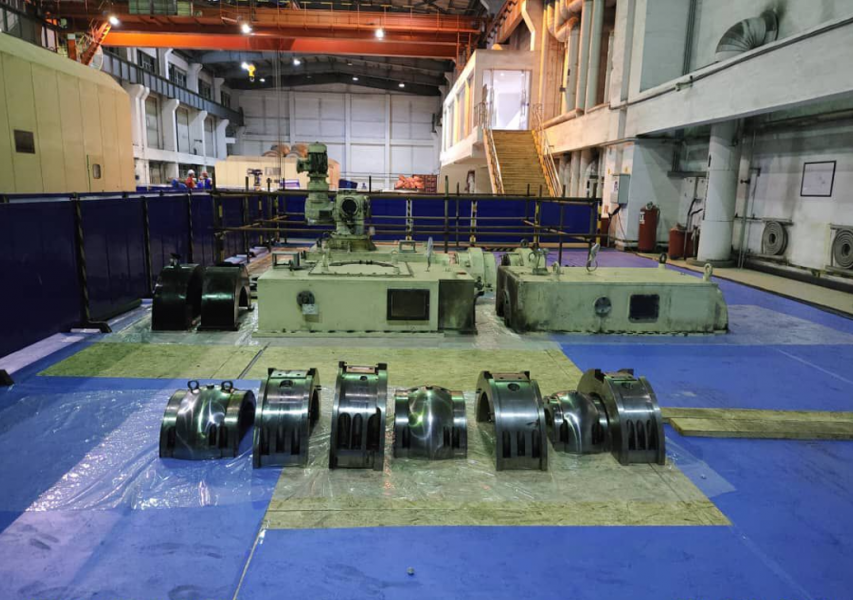

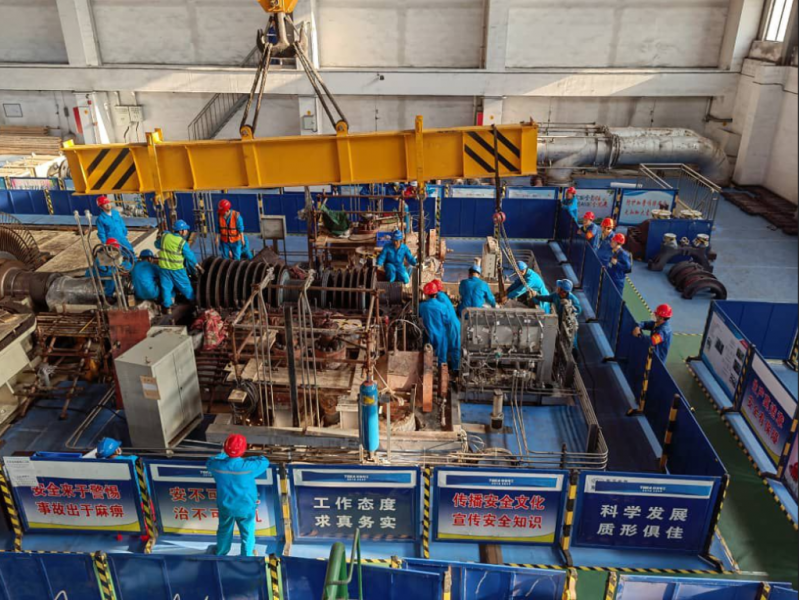

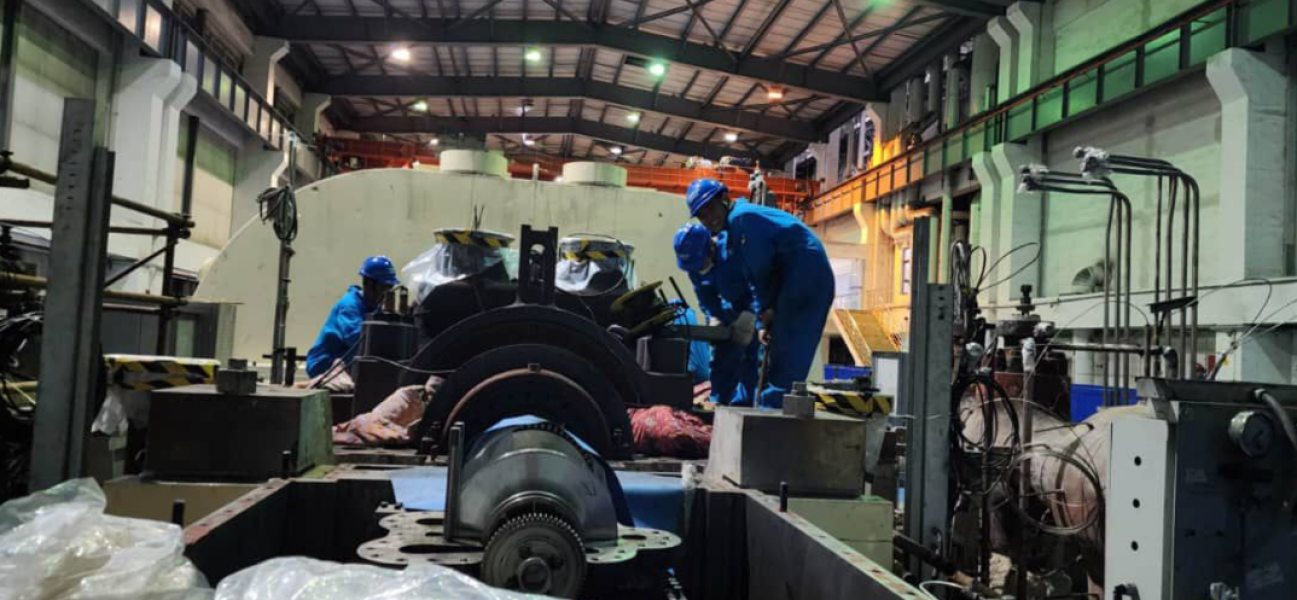

-по турбинному цеху произвели разборку арматуры, сняли кожух турбины, пароперегревателя, разобрали систему приводов, подшипников, разобрали пусковой вакуумный насос планируют слив турбинного масла;

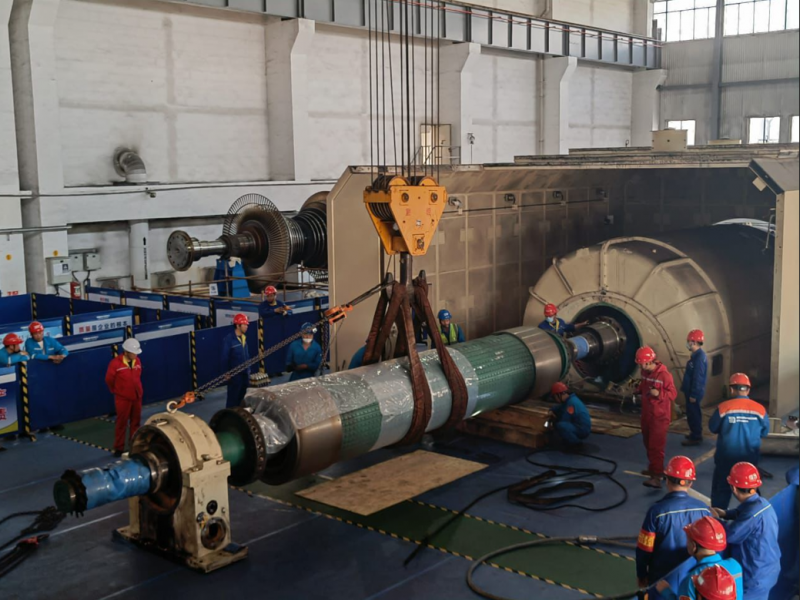

-по электроцеху: сняли кожух генератора, ремонт КЩА, ремонт трансформатора Т-3;
-по котельному цеху: по мельничному оборудованию провели демонтаж электродвигателей;
-по ЦТАИ: начат ремонт системы управления.

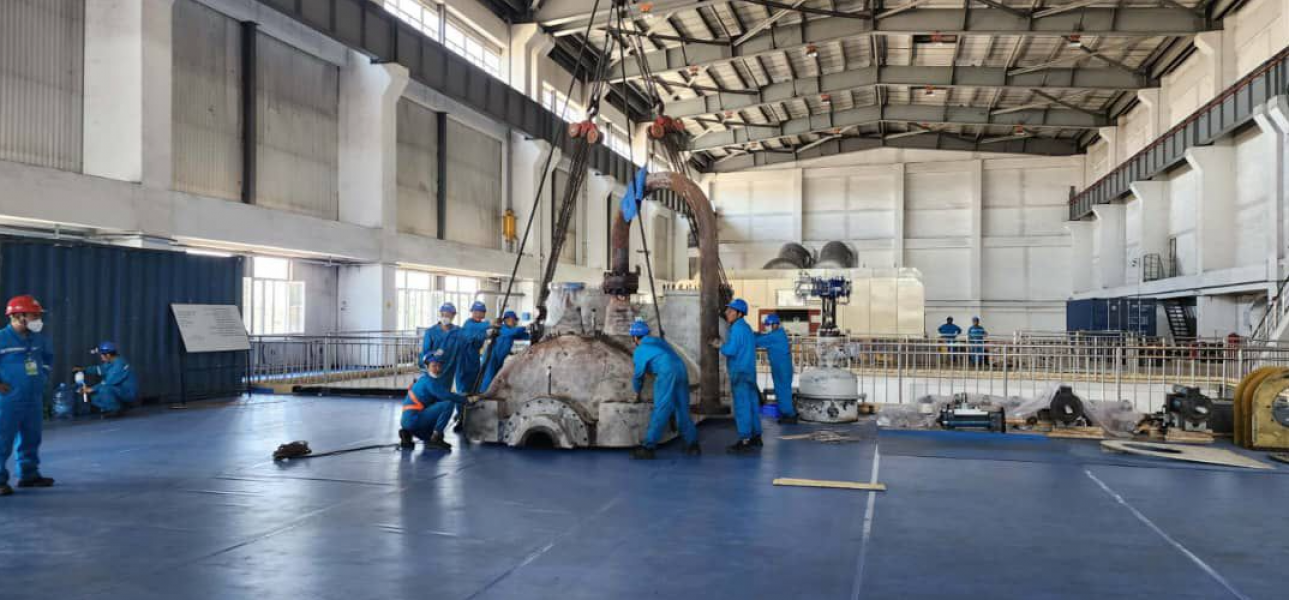

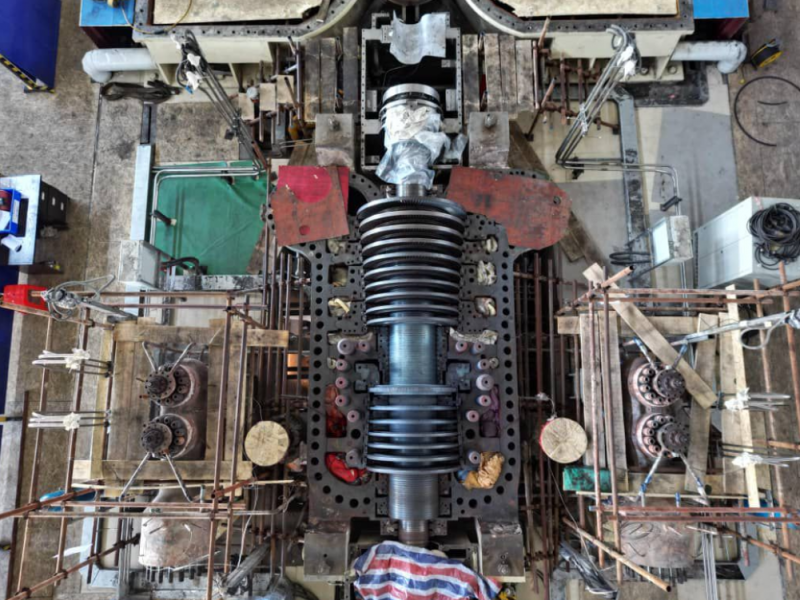

Также на блоке №4 выполнены работы по разборке цилиндра высокого давления, цилиндра среднего давления и цилиндра низкого давления.

Кроме того, в полной мере выполнены поставки приспособлений и механизмов строительного характера (подмости, леса и т.д.). ⠀

Отметим, с момента ввода в эксплуатацию блоков прошло 7 лет, с тех пор не проводились ремонтные работы. Вследствие чего произошло уменьшение проектной мощности до 200 МВт. Ожидается, что с завершением проводимых работ мощность увеличится до проектной 300 МВт.
