1. Реконструкция ул. Патриса Лумумбы от пр. Дэн Сяопина до ул. Талдысуйская. Протяженность 2,5 км, сметной стоимостью 114,8 млн. сом.Городской бюджет. Подрядная организация ОсОО «Технотоп». В 2015-году выполнены работы по устройству 2-х слойного асфальтобетонного покрытия от ул. Профсоюзная до пр. Дэн Сяопина протяженностью 1 км. На данном участке дороги открыто движения для автотранспортных средств. Работы были приостановлены в связи с наступлением зимнего периода. На участке от ул. Профсоюзная до ул. Талды-Суйская возобновлены работы с 28.02.2016 года.Завершены земляные работы, устройство бордюров, а также установлены ирригационные лотки. Ведутся работы по укладке асфальтобетонного покрытия тротуара и по укладке нижнего слоя а/б покрытия со стороны ул. Талды-Суйская. На участке дороги от пр. Дэн Сяопина до ул. Волкова работы по реконструкции полностью завершены и открыто для движения автотранспортных средств. Реконструкция ул. П.Лумумбы планируется завершить согласно договору 31 августа 2016 года.
2. Реконструкция ул. Космическая (Боронбая) от ул. Гагарина до ул. Садырбаева. Протяженность 0,7 км, сметной стоимостью 22,93 млн. сом. Городской бюджет. Тендер проведен в 2015 году. Подрядная организация ОсОО «Чу-Прокси». Работы начаты 15-апреля текущего года, срок завершения работ по реконструкции ул. Космической запланирован на 30.10.2016г., согласно соглашения.
3. Капитальный ремонт ул. Орозбекова от ул. Московская до ул. Киевская.Протяженность 0,4 км, сметной стоимостью 20,26 млн. сом. Тендер проведен в 2015 году. Подрядная организация ОсОО «Мостдорстрой». В 2015 году проведен капитальный ремонт на участке от ул. Токтогула до ул. Киевская. Выполнение в 2015 году составляет 5,61 млн. сом. Работы по капитальному ремонту на участке от ул. Токтогула до ул. Московская приостановлены в связи с ремонтом тепловых сетей на указанном участке дороги. Работы будут возобновлены после завершения ремонта тепловых сетей.
4. Реконструкция ул. Садыгалиева от пр. Дэн Сяопина до ул. Л.Толстого.Протяженность 1,2 км, сметной стоимостью 47,3 млн. сом. Городской бюджет.Тендер проведен в 2015 году. Подрядная организация ОсОО «Чу-Прокси». В 2015 году выполнены работы по устройству 2-слойного а/б покрытия, по установке дорожных бордюров, устройство дорожной разметки, устройство дорожных знаков и по установке ирригационных сетей. Выполнение в 2015 году составляет 41,25 млн. сом. В текущем году остались работы по устройству съездов и по устройству тротуаров. В настоящее время работы полностью завершены 1 июня текущего года согласно договору.
5. Реконструкция пр. Чуй от ул. Ауэзова до ул. Лермонтова.Республиканский бюджет. Тендер проведен в 2015 году. Подрядная организация ОсОО «Мостдорстрой». Протяженность 2,7 км, сметной стоимостью 225,3 млн. сом. В 2015-году из республиканского бюджета профинансировано в сумме 107,3 млн. сом. На отрезке от ул. Ауэзова до ул. Чолпон-Атинская (северная сторона) завершены земляные работы, устройство дорожной одежды, установка бордюров, а также укладка нижнего и верхнего слоя а/б покрытия на сумму около 34,5 млн. сом. Работы были приостановлены в связи с наступлением зимнего периода. Работы по реконструкции пр. Чуй на отрезке от ул. Чолпон-Атинская до ул. Ауэзова (южная сторона) возобновлены с 24 февраля текущего года. В настоящее время завершены земляные работы, по устройству черного щебня, устройство дорожных бордюров и по укладке нижнего и верхнего слоя а/б покрытия. Данный участок дороги открыт для проезда автотранспортных средств. А также от ул. Чолпон-Атинская до ул. Лермонтова (северная сторона) с 16.04.2016 года закрыто для реконструкции. Завершены работы по кирковке старого а/б покрытия. Ведутся земляные работы. Реконструкция пр. Чуй планируется завершить 31-августа текущего года согласно договора.
6. Мост через реку Аламедин по пр. Чуй. Сметная стоимость 33,9 млн. сом. Городской бюджет.Тендер проведен в 2015 году. Подрядная организация ОсОО «Мостдорстрой». Работы по реконструкции моста были начаты в сентябре в 2015 года. Существующая ширина моста составило 15 м. В настоящее время мост расширено на 19,2 метров, т.е. по северной стороне 6,1 м, по южной стороне на 13,1 м, общая ширина 34 метра с учетом тротуара. Организовано 6 полосное движение. Ширина тротуаров 3 метра по обеим сторонам. Реконструкция моста завершена 05.06.2016 года. В настоящее время мост открыт для проезда автотранспортных средств.
7. Реконструкция мостачерез канал ТЭЦ по ул. Ауэзова, тротуары и ирригации.Сметная стоимость 41,3 млн. сом.Городской бюджет.Тендер проведен в 2015 году. Подрядная организация ОсОО «Мостотряд». В2015 году освоение составило 4,23 млн.сом. Ведутся работы по устройству тротуарови ирригационных лотков.Проект данного моста был разработан в 2015 году и прошел госэкспертизу в Госстрое КР. Согласно данному проекту предусмотрена реконструкция моста с уширением проезжей части моста, в связи, с чем по проекту требуется осушение русла канала до требуемого нормативного положения. Для выполнения данных работ требуется перекрытия воды сроком не менее 6 месяцев с организацией 2-3 сменной работы (без выходных) согласно проектно-сметной документации (ПСД). Проект был согласован в установленном порядке с Бишкекским ТЭЦ в 2015 году. Однако, Бишкекский ТЭЦ своим письмом за № 46-5/4-918 от 24 мая 2016 года уведомляет о возможном перекрытии воды только на период июнь по сентябрь месяцы 2016 года, т.е. только на 3 месяца, что делает невозможным выполнение работ по реконструкцию моста (только на осушение русла канала потребуется около 1,5 месяцев). В связи с вышеизложенным, в настоящее время в мэрию направлена служебная записка для принятия решений. А также, срок завершения работ по реконструкцию данного моста перенесен на 31.12.2016г., согласно доп. соглашению. В настоящее время начаты работы по осушению дна русла реки.
8. Реконструкция моста по ул. М. Ганди. В настоящее время разрабатывается проектно-сметная документация по реконструкции данного моста.
№ |

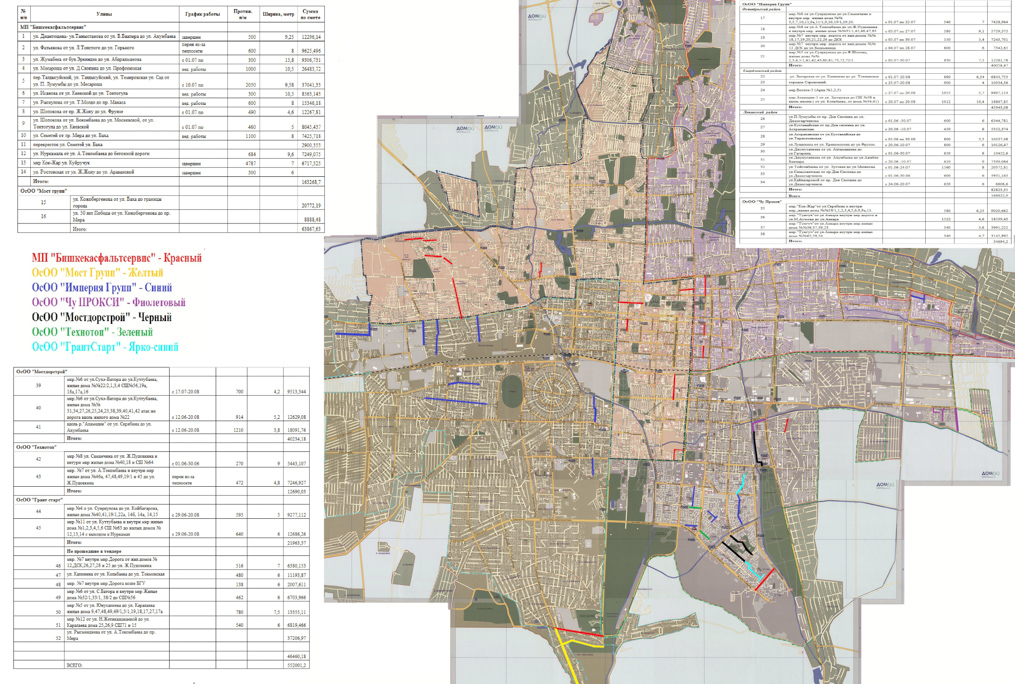

Наименование улиц |
Прот-ть (км) |
Источник финансирования |
Договорная стоимость (млн. сом) |
Подрядная организация |
Ответственный |
Срок начала, Срок завершения |
1 |
ул.Патриса Лумумбы от пр.Дэн Сяопина до ул.Талды-Суйская |
2,5 |
Городской бюджет |
114,8 |
ОсОО «Технотоп» |
УКС |
Начало 14.09. 2015
Завершения 31.08.2016 |
2 |
ул.Садыгалиева от пр.Дэн Сяопина до ул.Л.Толстого |
1,2 |
Городской бюджет |
47,3 |
ОсОО «Чу-Прокси» |
УКС |
Начало 13.08.2015 Завершения 01.06.2016. |
3 |
пр.Чуй от ул.Лермонтова до ул.Ауэзова |
2,7 |
Республиканский бюджет |
225,3 |
ОсОО «Мостдорстрой» |
УКС |
Начало 11.09.2015 Завершения 31.08.2016.
|
4 |
ул.Космической от ул.Баха до ул.Гагарина |
0,7 |
Городской бюджет |
22,9 |
ОсОО «Чу-Прокси» |
УКС |
Начало 21.07.2015 Завершения 30.10.2016. |
5 |
ул.Орозбекова от ул .Московской до ул.Киевская |
0,4 |
Городской бюджет |
20,26 |
ОсОО «Мостдорстой» |
УКС |
Начало 02.09.2015 Завершения 31.12.2016. |
6 |
Мост по пр.Чуй через р.Аламедин |
- |
Городской бюджет |
33,9 |
ОсОО «Мостдорстой» |
УКС |
Начало 24.08.2015 Завершения 05.06.2016. |
7 |
Мост через канал ТЭЦ по ул.Ауэзова тротуары, ирригации |
- |
Городской бюджет |
41,3 |
ОсОО «Мостоотряд» |
УКС |
Начало 14.09.2015 Завершения 31.12.2016. |
|
Мост через БЧК по ул. М. Ганди |
|
|
|
Разрабатывается проектно-сметные документации |
