Мэр столицы Эмилбек Абдыкадыров провёл пресс-тур для журналистов по объектам строительства.
Сопровождали градоначальника его заместители и главы районов, а также руководители городских служб.

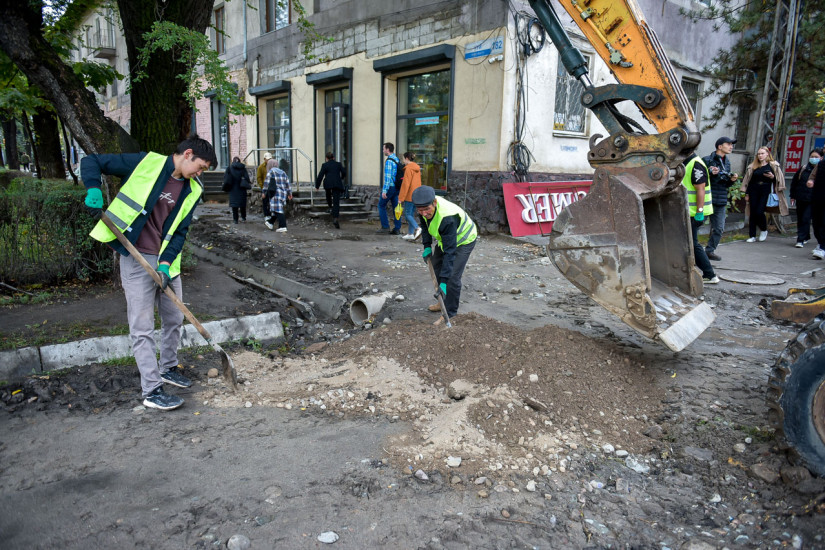

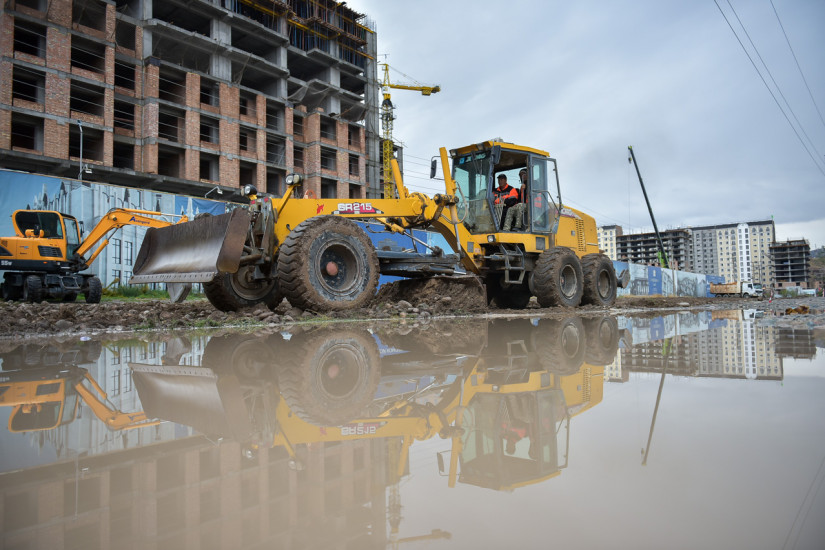

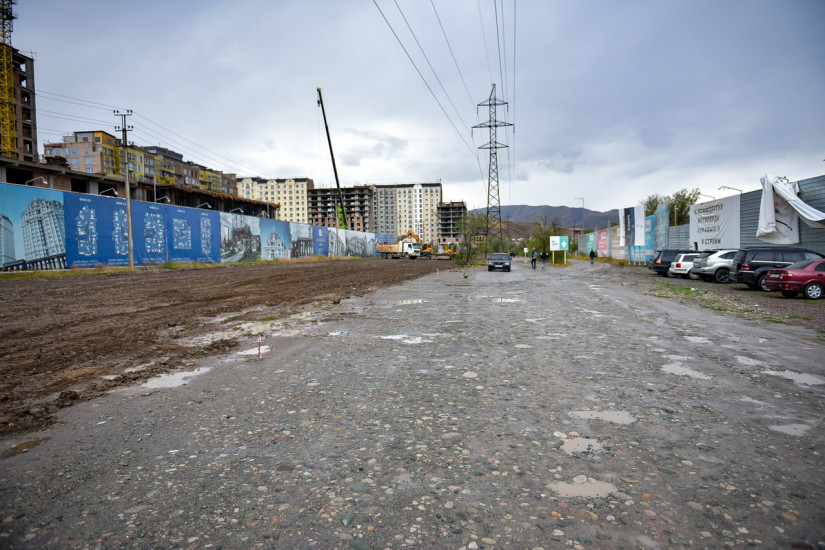

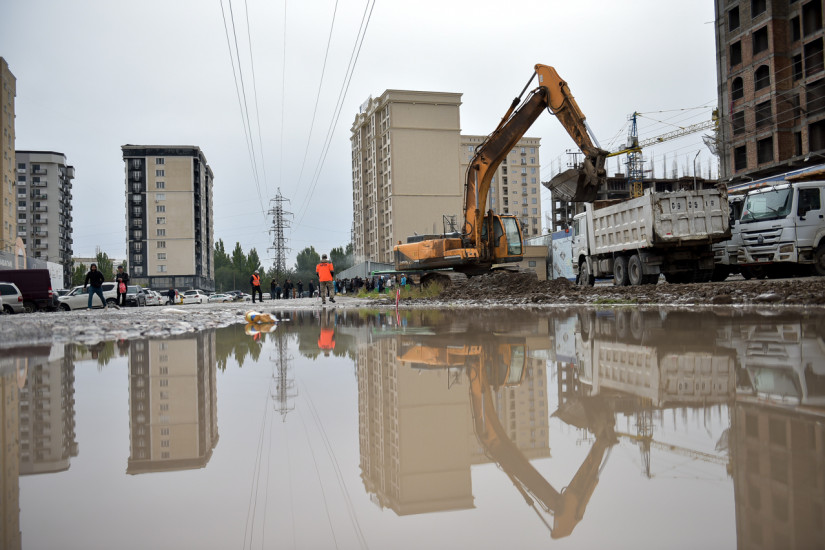

Первой точкой стала улица Куттубаева, здесь начаты работы по подготовке основания дороги, срезка растительного грунта и выравнивание дорожного полотна.
Отметим, что ранее подписан меморандум о сотрудничестве между акимиатом Октябрьского района, Департаментом городского транспорта и развития дорожной-транспортной инфраструктуры и строительными компаниями.
Оргмоменты обеспечит муниципальная администрация, технадзор департамент, финансовая часть стройкомпании.

На первом этапе сметная стоимость одной полосы с восточной стороны протяженностью 720 м. составила 38,9 млн. сом, участки распределены между стройкомпаниями согласно площади земельных участков предоставленных под строительство многоэтажных жилых домов.
Подрядной организацией выбрана ОсОО «Ыссык кол дор строй», которая имеет всё необходимое для проведения качественной дорожной работы.

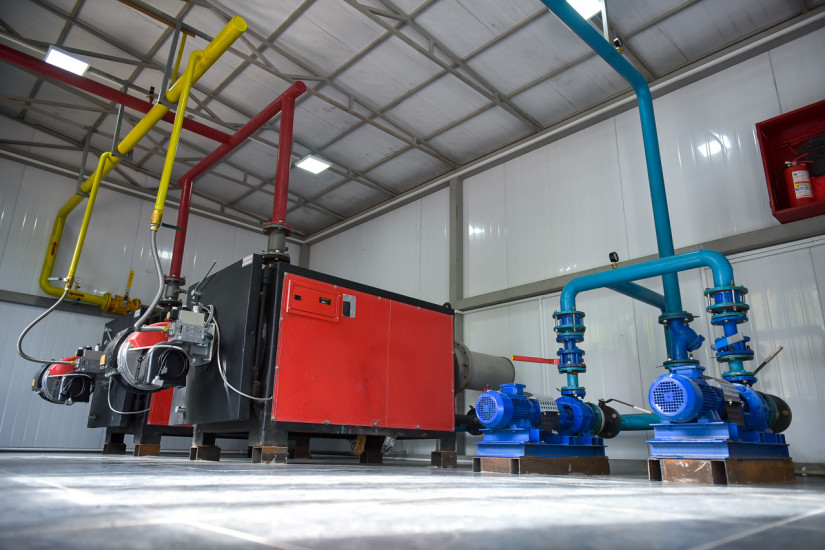

Вторым курсом ознакомились с реконструкцией котельных общеобразовательных организаций. Итак, школы №74, 49, 54 уже переводят на голубое топливо. Вместе с этим, на стадии завершения возведение газовых котельных из «сэндвич панелей» в школах № 7, 59, 15, 32, 35, 74 и детском саду №12, осталась внутренняя отделка.

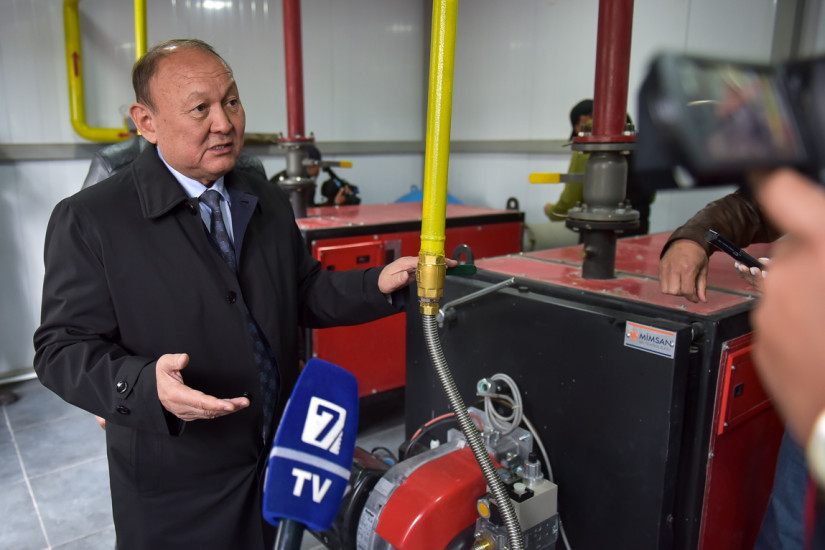

Котельные в школах №82, 96, 41, 98 завершены. По причине отсутствия газопроводной сети школы №86 и 99 переведут на электро-отопление, есть соглашение с ОАО «Национальная электрическая сеть Кыргызстана».
В завершение маршрута стали тротуары и остановки общественного транспорта.
В этом году по линии МП «Бишкекасфальтсервис» капитальный ремонт тротуаров проходит на 22 улицах общей протяженностью 30,2 км. на сумму 349 502,1 тысяч сомов, которые завершены на 90%.
Помимо этого, по допсредствам в 454 543,76 тысяч сомов, включены ещё 21 объект протяженностью 57,33 км. на ремонт тротуаров в центре города «золотой квадрат», где некоторые участки завершены почти на 70%, остальные только на 30% из-за демонтажа подпадающих и вышедших объектов за красную линию работы, поэтому сроки изменились.
В этом направлении МП «БАС» и 11 подрядчиков перешли на усиленный режим, к примеру на улице Медерова от улицы Абая до улицы Панфилова, от проспекта Жибек-Жолу до проспекта Чуй установлен полив и бордюры, осталось только уложить асфальт.
Полностью готовы к укладке асфальта: ул. Боконбаева от проспекта Манаса до бульвара Молодая Гвардия, восточная сторона улицы Ибраимова от проспекта Жибек-Жолу до проспекта Чуй, по улице Ибраимова от улицы Киевской до улицы Токтогула, улица Исанова от проспекта Жибек-Жолу до улицы Фрунзе, восточная сторона улицы Льва Толстого от бульвара Молодая Гвардия до улицы Абдрахманова, южная сторона от улицы Панфилова до улицы Медерова и до улицы Горького,
Помимо этого, на фоне появления нового общественного транспорта идёт реконструкция остановок.
В этом этапе, предполагается строительство 25 остановочных комплексов, из них 4 департаментом управления муниципальным имуществом мэрии города Бишкек запланированы работы, 21 МП «Бишкекасфальтсервис».

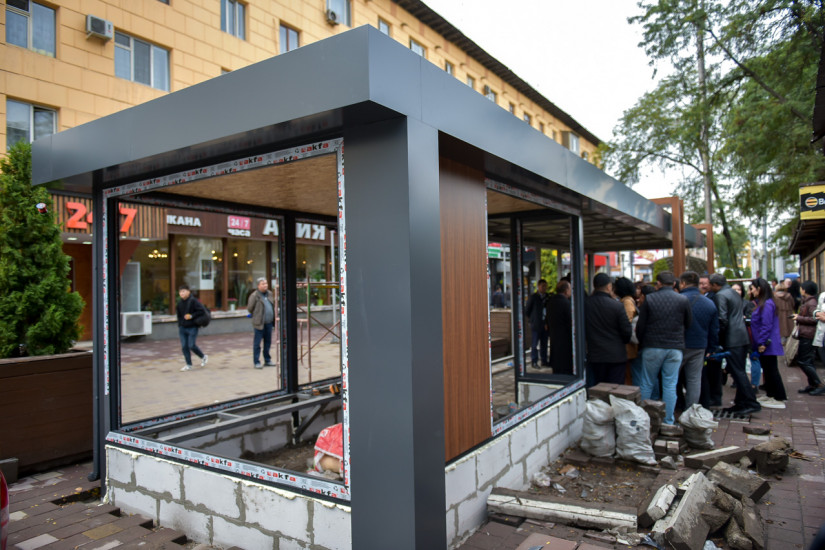

На пересечении проспекта Манаса и проспекта Чуй сдвинуты 2 остановочных комплекса, остановка «Филармония» отодвинута на 3 метра и готова к укладке асфальта.
Навели порядок на территории вокруг остановок «Шампанвинкомбинат», «Академия наук», в ближайшее время установят полноценные остановки.
По улице Фучика будет 8 остановочных комплексов от улицы Рыскулова до мемориального комплекса «Аска Таш».
Скоро по пр.Чуй напротив кинотеатра «Ала-Тоо» и Государственной налоговой службы начнётся расширение остановочных комплексов.
Завершены работы по установке остановочного комплекса на пересечении улиц Шабдан Баатыра и Курманжан Датка для этого дорога расширена из 1,20 метров на 3 метра.
